EIDOS ÅRSRAPPORT 2023
open Meny
Top Image

Bygger nytt land på naturens premisser
Arrow

Bygger nytt land på naturens premisser

Oppsynsmann Bård Tufte Johansen og NRK dokumenterte naturkrise. 79 kvadratmeter natur forsvinner hvert minutt. Eidos gjør det motsatte. Stikkordene er naturrestaurering og nytt land.



På Gilhus i Lier er det etablert 200 mål nytt land. Senere skal 40 mål omdannes til kanaler. Resultatet blir tre nye øyer på 160 mål. Utenfor bygges det opp et nytt gruntvannsområde på 70 mål.
NRK har dokumentert omfattende nedbygging av natur. Hytter, vindmøller, datasentre og veier fortrenger natur. Flere arter havner på rødlista. Natur tilsvarende en fotballbane forsvinner hver time. 5725 arter er utryddelsestruet i Norge.

Eidos står bak et motsatt naturgrep. Nytt land er etablert. Det nye landet blir en ny bydel i den nye Fjordbyen Lier og Drammen. Den koblingen skapte kommersielt grunnlag for en av Norges største naturrestaureringer

Biologisk mangfold
Gilhusområdet er viktig for laks og ørret. Etter at arbeidene er gjennomført, skal laks, ørret og andre arter på området ha de beste mulighetene for gode liv som frisk natur kan by på.

De nye øyene blir en bydel i den nye Fjordbyen på Brakerøya i Drammen og Lierstranda i Lier. Mye opprydding er gjennomført. Nå skal mye ny og viktig natur på plass, så som nytt topplag på bunnen av gruntvannsområdet. Det vil fremme et rikt biologisk mangfold tilpasset Drammensfjordens marine liv. Her kommer varierte dybder, utlegging av store steinblokker, gytegrus og sjøplanter som undervannsenger, ålegress og sivsamfunn.

Også i strandsonen og i et nytt 30-meters belte mellom sjøkanten og den nye bebyggelsen skal nytt tilpasset topplag med stedbunden vegetasjon på plass.

Det handler om livet på land og i sjø. Det som er bra for naturen, er bra for folk og inngår i forvandlingen av området som i dag er brownfield til ny og bærekraftig by innerst i Drammensfjorden.

Et tilbakeblikk

Sånn ser det ut når vi skisser opp noe av det som gjenstår, men la oss se litt på det som er utført. Hvordan så det ut på området før forvandlingen og før planene om en ny Fjordby for 16.000 beboere med like mange arbeidsplasser.

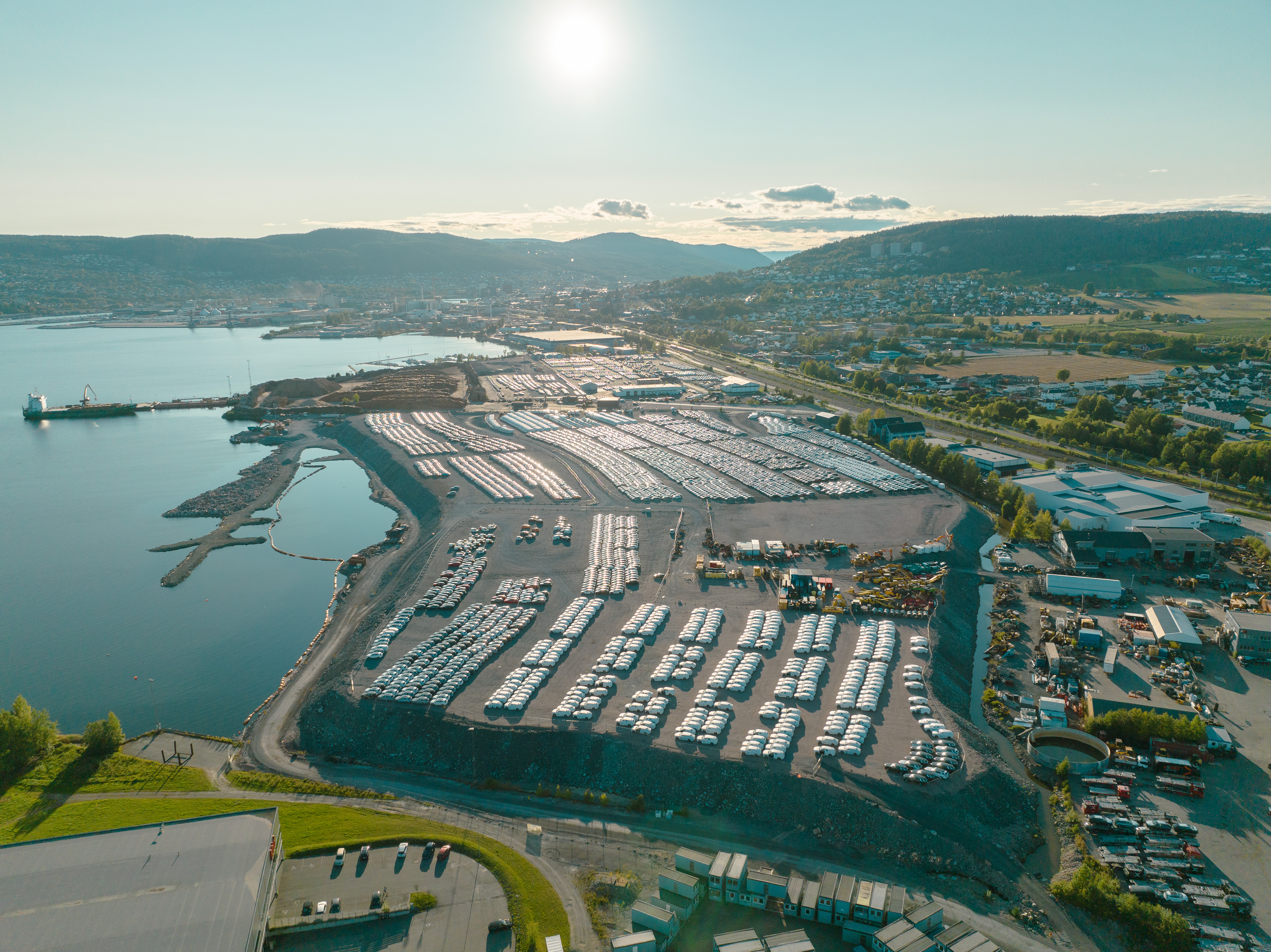

Gilhus er nå kanskje mest kjent som adressen til KIDs hovedkontor og sentrallager. Også andre godt drevne bedrifter er i sving på området, men før dagens bedrifter var Gilhus stedet for destillasjonsverk for produksjon av tjære, kreosot, asfalt og bek.

Destillasjonsverket holdt det gående i 85 år. I mange tiår ble forurensninger og avfallsstoffer håndtert på tradisjonelt vis. Altså dumpet. Ofte gravd ned. Andre ganger kjørt ut på fjorden.

Før KID-bygget ble reist, ble store deler av tomta renset for gamle miljøsynder. Tonnevis med oljesøl ble gravd opp. I dag har vi fasiten for gammel industri. Miljøregnskapet viser at det i første fase av oppryddingen ble fjernet 140.000 tonn sterkt forurensede masser fra land. De ble fraktet sjøveien til NOAH på Langøya.

Oppsummert handler det om 200 tonn olje, 100 tonn tjære, 130 tønner tjære på fat, 13 tonn asbestholdig bygningsmaterialer og fem tonn løsemidler.

Eget renseanlegg

I 2008 startet oppryddingen i sjøen, utenfor det gamle verket. 20.000 kubikkmeter forurensede sedimenter ble renset på stedet. Resten ble tatt hånd om av NOAH.

I 2017 startet den tredje fasen. Den handlet om å bygge 200 mål nytt land. Oljesjøer under fjordbunnen ble tatt opp flere steder. Sugemidring av grunnen er gjennomført der det nye landet er etablert og der det skal etableres gruntvannsområde.

Fra bunnen av fjorden er det fjernet 30 tonn olje og ytterligere nærmere 50.000 tonn sterkt forurensede masser. Et eget renseanlegg ble etablert på land. Massene fra fjordbunnen ble sugd opp og renset før vannet med drikkevannskvalitet ble sluppet tilbake i fjorden. De forurensede massene ble tørket og kjørt til NOAH på Langøya og Frevar i Fredrikstad sammen med 30 tonn olje.

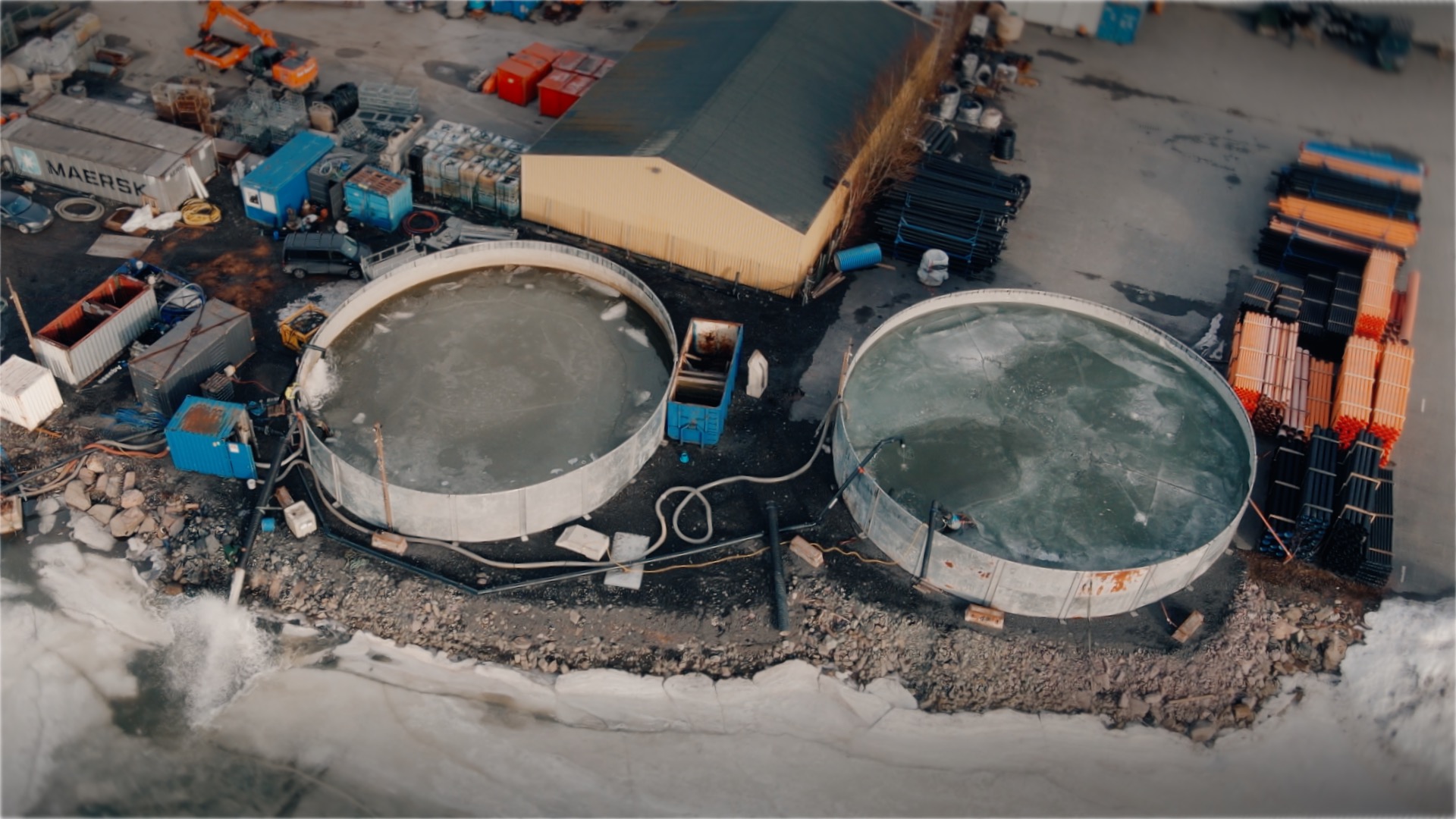

Renseanlegg på land

– Vi har hatt automatisk og kontinuerlig miljøovervåkning. Sensorer sender data i sanntid. De dokumenterer at tilstanden i fjorden er bedret. Fjorden i dette området er friskmeldt, sier prosjektleder William Kornmo.

Friskmeldingen av et av landets mest forurensede industriområder viser en restaurert natur. Bedringen er dramatisk.

– Det er naturlig for oss å bruke teknologi. Sensorer måler blant annet støy, setninger og tilstanden i fjorden løpende. Det gir informasjon i sanntid og har vært avgjørende i prosjektet, sier prosjektdirektør Geir Hagehaugen i Eidos.

Bygger ny by

Hagehaugen har ledet arbeidet med områdeplanen for den nye fjordbyen. Planforslaget ble overlevert Lier kommune i november 2022. Det er i politisk prosess. Kommunen har i disse dager drøftelser med overordnede myndigheter for å få en helhetlig og fullt ut godkjent områdeplan.

Byggingen av den nye fjordbyen kan komme om få år. Også på det nye landet i Gilhusbukta, hvor noen tusen kan bosette seg i kanalbydelen, kan bygging komme raskt i gang.

Slik er det nye landet tenkt utviklet med strand, bolig, grøntområder og kanaler.– Vi har vertikaldrenert utfyllingsområdet, sier Kornmo.

Verdikaldrenering kutter setningsforløpet med 50–60 år. 70 mil rør går 30 meter under sjøbunnen i hele området som er fylt ut.

– Metoden sikrer at setninger skjer fortløpende. I dag har vi forbelastet utfyllingen tilsvarende vekten av byggene som er planlagt på området, sier Kornmo.

Sensorer mål måler poretrykket vier i sanntid setningsforløpet.

– Når vi ser at det nye landet er ferdig satt, kan vi starte bygging, sier Kornmo.

Kortreist gjenbruk

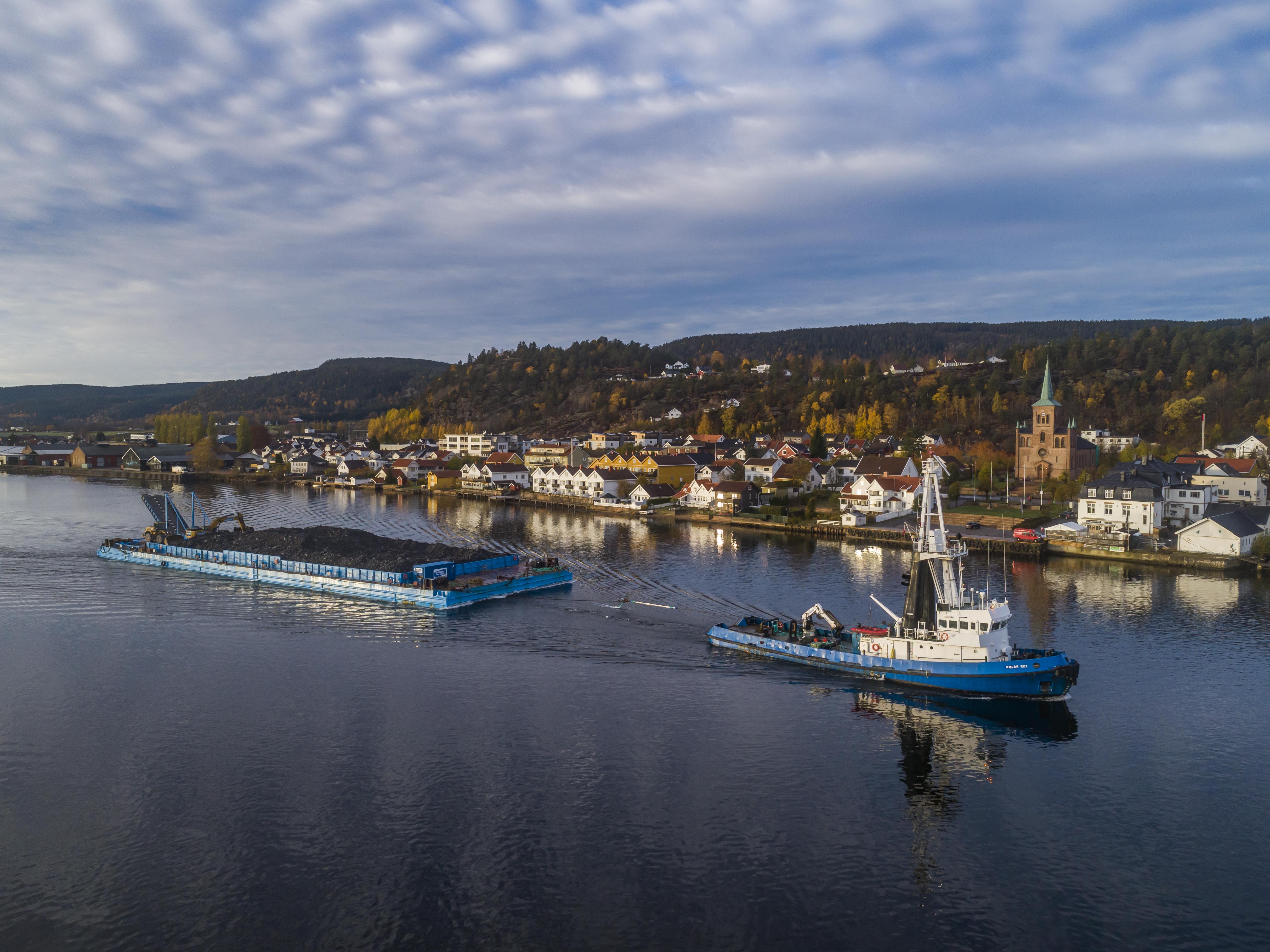

Det nye landet er etablert med kortreiste masser. 3,5 millioner tonn ren kalkstein er fraktet sjøveien fra Langøya. Der hadde NOAH behov for å utvide kapasiteten. Lenger inn i fjorden hadde Eidos behov for masser.

Sjøfrakten sparte samfunnet for bilfrakt. Skal du flytte tilsvarende mengder stein, trenger du like mange trailere som dekker avstanden fra Kristiansand til Narvik og tilbake igjen.

Stein som brukes til forbelastningen, er planlagt som fyllmasse for Drammen Havn. Også der utvides fastlandet. Mye av steinen kommer fra Oslo, fra bygging av Fornebubanen og den nye vannforsyningen.

– Det er nesten som et kinderegg. Oslos innbyggere sikres bedre vannforsyning og mer effektiv og miljøvennlig transport. Vi bygger nytt land. Senere kan den samme steinen gi Drammen Havn mer plass, sier Kornmo.

50 år på Lierstranda

I over 50 år har Eidos Eiendomsutvikling AS, tidligre Lier Industriterminal AS (LIAS) hatt virke på Lierstranda, innerst i Drammensfjorden. Det har handlet om å etablere nytt land og skaffe Lier og Drammen nye og gode tomter for industri og næringsliv.

Lierstranda er utviklet gjennom over 50 år.

Sommeren 1971 startet jobben. Den gang var størstedelen av området ubebygd. Deler ble brukt som fyllplass. Få hadde tilgang. Mange private satt på mange små tomter. Mye ble overtatt av Eidos (LIAS) med Lier kommune som største eier.

Drammen, Bane NOR og lokale sparebanker var også på eiersiden. I starten handlet mye om å sjekke grunnforholdene, overta små private tomter, fylle ut og etablere gode løsninger for å skape attraktivitet for arbeids- og plasskrevende virksomheter.

Lier er fortsatt største eier. Bane NOR er også på eiersiden. Det samme er Bjørn Rune Gjelstens Fabritius. Nå handler fremtiden om å forvandle området til en ny, bærekraftig fjordby som svarer på FNs bærekraftsmål og bidrar til at vi kan bo smartere og bruke ressursene smartere i en verden med klimaendringer og nye krav til ressursbruk og -forbruk.

Nå skal området forvandles fra brownfield til en urban og bærekraftig fjordby med 16.000 beboere og like mange arbeidsplasser. Den nye byen planlegges på myke trafikanters premisser. Gående og syklende er viktigere enn bilister.

Fjordbyen er på gang

Fjordbyen er under utvikling. Byen er på gang. I øst er det som nevnt etablert nytt land. I vest er bygging av nytt sykehus godt synlig. Der kommer også Drammen Helsepark, en næringspark for helse, undervisning og forskning på 100.000 kvadratmeter.

Den nye helsebydelen med sykehus og helsepark ble detaljregulert i 2019. Samme år startet arbeidene på tomta etter tidligere National Industri. Også der ble gamle miljøsynder og forurensninger ryddet og tatt hånd om.

Sykehuset blir det største i Vestre Viken med 122.000 kvadratmeter med somatikk og psykiatri. Det erstatter sykehusene i Drammen og på Blakstad i Asker, for 4500 arbeidsplasser og skal tas i bruk i 2025.

Samme år skal første byggetrinn i helseparken stå ferdig. Bak den står Eidos og Bane NOR.

Togreisende kan gå tørrskodd fra Brakerøya stasjon til hovedinngangen for sykehuset via en ny gangbro og gjennom helseparken.

Fem kilometer strandlinje

Fjordbyen er et av landets største byutviklingsprosjekt. Jernbanestasjonen er godt etablert. Innbyggerne får gangavstand til Bragnernes torg.

Fjordparken blir 2,5 kilometer land. Strandlinja blir fem etter etablering av øyer og kanaler.

Bomiljøene utvikles for folk i alle livsfaser. Barnehager, skoler, butikker og servicevirksomheter får plass i den nye byen.

Områdeplanen er utvikles på FNs bærekraftsmål. Forbruk, miljø og urban utbygging og liv må skapes på naturens premisser.

– Her er svaret på Eidos sitt medlemskap i NCCE. Vi ønsker å utøve mest mulig bærekraftig utvikling. Da må vi være tett på miljøer som ser kommerielle muligheter med innovativ tilnærming.

KORTE FAKTA
  • Eidos er medlem i NCCE blant annet ut fra å få til et godt samspill med andre i NCCE-familien (som samler sirkulærøkonomiske bedrifter) og "Grønn vekst Drammen". De søker sammen for å utforske muligheter for samarbeid om innovasjon og nye næringsmuligheter i regionen som binder samfunns- og næringsutvikling sammen. I tillegg til initiativtaker Drammen kommune, er også Lindum, USN, NOAH og Miljø Norge med fra NCCE.
  • Lier kommune er planmyndighet og eier av områdeplanen for Fjordbyen.
  • Mepex står bak analyser for avfallsløsninger i Fjordbyen.
  • Multiconsult har bidratt med rådgivere på alle ingeniørfag ved utarbeidelse av forslag til områdeplan for Fjordbyen.
  • NOAH har bistått med bærekraftige leveranser av steinmasser til Gilhusbukta i Fjordbyen.
  • NMBU står bak innovative prosesser knyttet til renseløsninger for avløp og forslag til optimalisering av naturmiljø.
3,5 mill. tonn steinmasser kom sjøveien fra Langøya
